想方设法排万难 群策群力获佳绩

发布时间:2016-06-08 | 点击量:

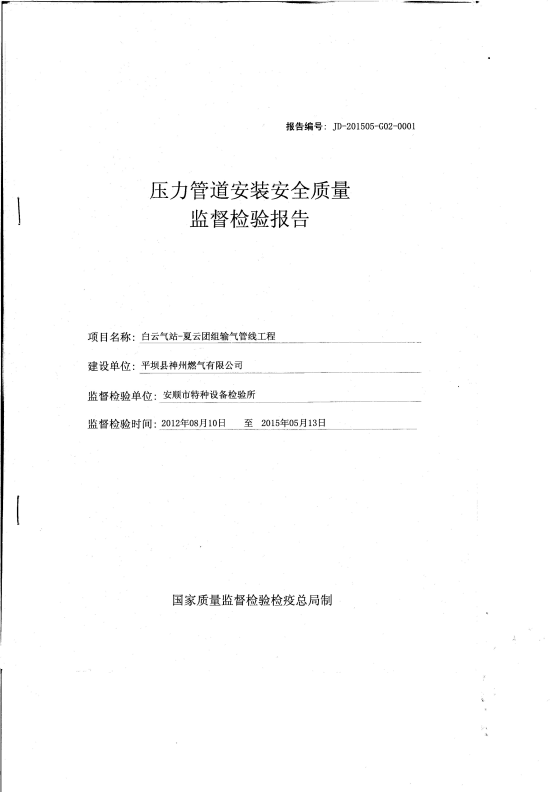

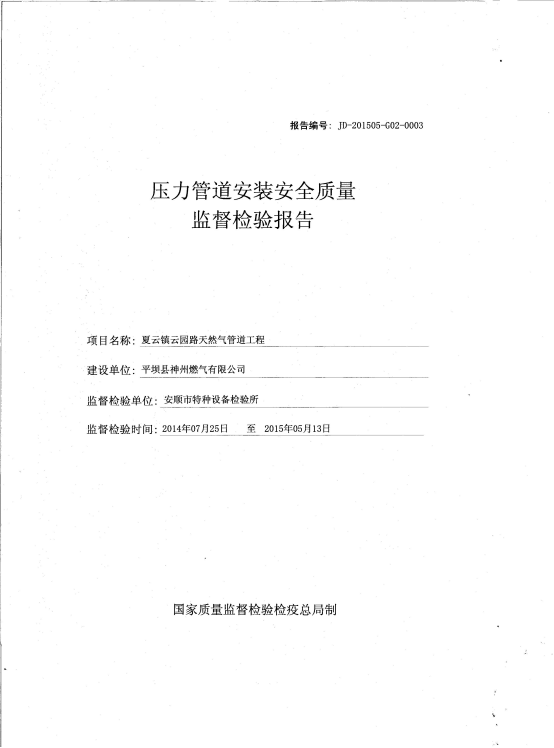

  在公司上下的不懈努力下,于 5月18日成功取得了平坝白云气站—夏云团组输气管线工程、夏云十九路天然气管道工程、夏云镇云园路天然气管道工程的压力管道监督检验合格报告。

  开年以来,根据“新三板”上市的要求,我公司紧紧围绕总部关于压力管道取证工作的总体部署,成立了以总经理温怀志为组长,彭清松、王海洋、李丹为组员的取证工作小组,全面负责平坝县白云气站—夏云团组输气管线工程、夏云十九路天然气管道工程、夏云镇云园路天然气管道工程等三项已完工、未取证工程的专项取证工作。

  在这三项工程中,尤以白云气站—夏云团组输气管线工程取证难度最大。难点一、工程时间跨度大,施工周期长。管线规格为D159*5.5mm无缝钢管,全长约11.6km,工程开工于2012年10月,完工于2014年8月,整个工程建设历时近两年,但一直未对整条管线进行压力试验,2014年9月,我公司总经理温怀志先后两次带队亲临现场,指挥全线的自查和修复工作,耗时半个多月,共排查漏点两处、断点一处,为后期整条管道全面试压打下了坚实的基础。难点二、工程期间安装人员变动频繁,工程施工原始资料严重缺失。由报建部彭清松负责编制相关资料,组织公司全体工程技术人员加班加点,耗时半个多月,与工程安装人员积极沟通,编写完成全部的安装过程资料,其中施工现场焊口焊接记录1500余个、焊口单线图20余幅,整套资料共计四卷1300余页。难点三、该管线设计压力高、试验压力高。该工程管线设计压力为4MPa,强度试验为6MPa水压试验,在工期紧、无水压试验所需的相关大型设备情况下,公司安全质量环保部王海洋及时联系上了中贵管线一专业试压分包商,并按照我司要求迅速从河南将设备和人员调动至平坝。双方共同开展了水试压、清管、干燥等所有相关工作。2014年9月底,经安顺特检所监检人员现场确认,该工程全线试压合格。难点四、无损检测单位提供的《无损检测报告》局部内容与安装工程设计文件和施工实际情况不符,须进行更正。针对此问题,我公司不等不靠,组织自有技术力量,按照无损检测规范,积极向无损检测单位就《无损检测报告》提出合理化修改建议,直至报告合格。

  该三项工程的成功取证为平坝公司安全平稳供气、发展夏云工业园区企业用户,从而实现扭亏为盈打下了坚实的基础。(文/彭清松 图/向希)
